一个项目接入电网,方案做得再漂亮,图纸上的一根"多余"的线,就可能让整个接入方案卡住。
但这根线到底算不算"电磁环网",很多人其实搞混了——包括我。
先从一个疑问说起
做绿电直连的人,十有八九都问过类似的问题:
"我厂区本来就有两段 10kV 母线,中间有个母联开关。风电接进来之后,母联合上、两台主变并列运行,这不是很正常吗?并列运行天天都在用,有什么问题?"
这个疑问非常合理。母联合上、主变并列,确实再正常不过。
但这句话里藏着一个概念误区:很多人(包括之前的我)把"母联合上"当成了"电磁环网"。其实——变电站母联合上,根本不叫电磁环网。
电磁环网到底是什么
先给结论,而且是经过确认的严格定义:
电磁环网,是两个不同电压等级的输电线路,通过变压器在两端相连,构成的闭环网架。
拆开看,缺一不可的三要素:
- 两个不同电压等级的输电线路(比如 110kV 线路 + 10kV 线路)
- 至少两台变压器(磁路耦合,两端各一台)
- 高压线路和低压线路经变压器两端相连,构成闭环

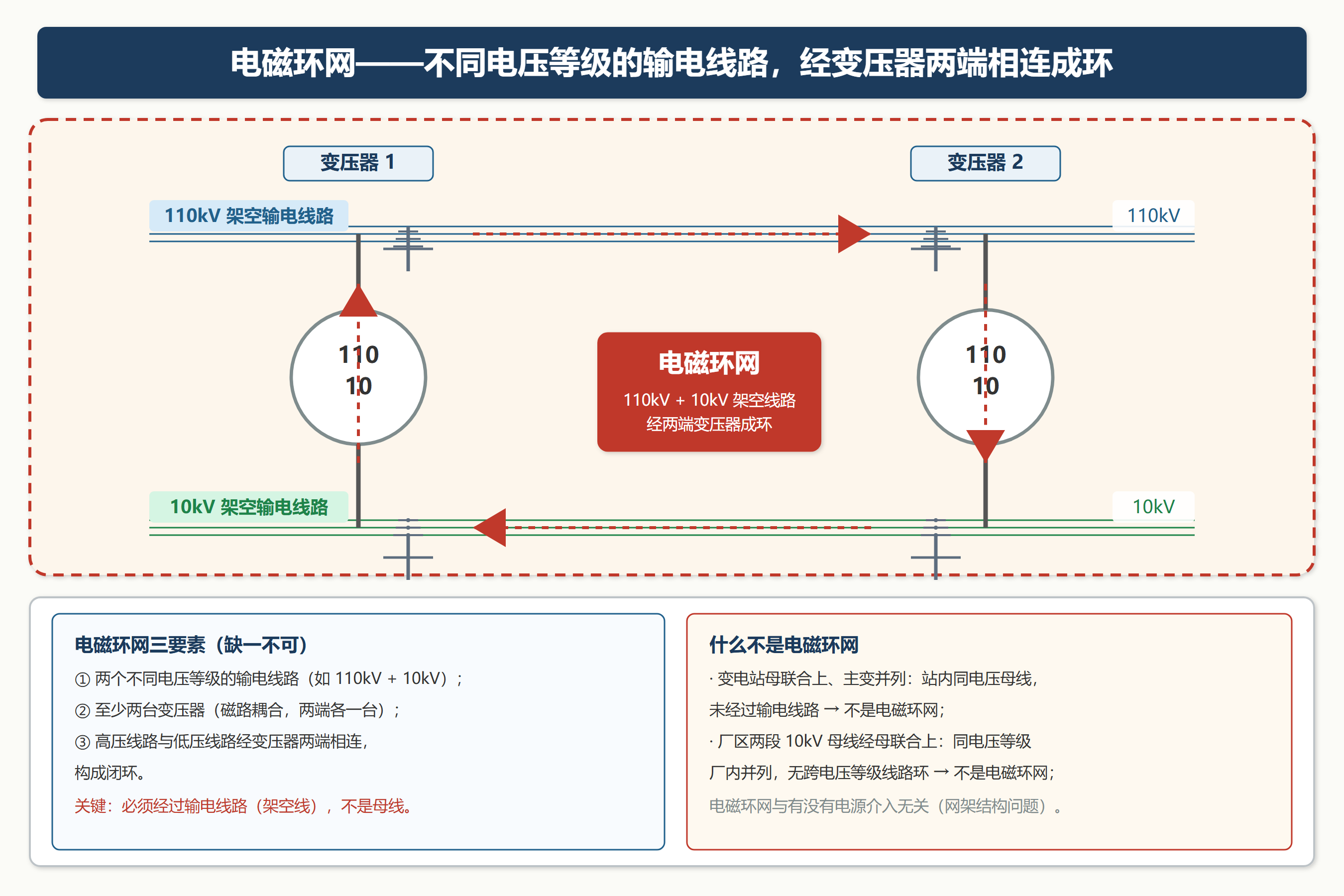

图 1|电磁环网示意:110kV 线路与 10kV 线路,经两端变压器构成可绕行的闭环。
关键在"输电线路"这四个字。 只有站内母线、母联、变压器,但没有输电线路参与,是不构成电磁环网的。
什么不是电磁环网?——最容易搞混的三个场景
| 场景 | 是不是电磁环网 | 为什么 |
|---|---|---|
| 变电站母联合上(两台主变并列) | ❌ | 站内同电压母线并列,没经过输电线路 |
| 厂区两段 10kV 母线经母联合上 | ❌ | 同电压等级厂内并列,无跨电压等级线路环 |
| 110kV 线路与 10kV 线路经两台变压器两端相连 | ✅ | 跨电压等级线路 + 变压器 + 闭环,这才是电磁环网 |
还有一个要点:电磁环网跟有没有电源介入,关系不大。
- 电磁环网是网架结构问题——网架摆在那,它就存在
- 电源(风电)介入不会创造电磁环网,只是会让环里的潮流更复杂(可能出现反向),把风险放大
所以审查要分开看两件事:① 网架是不是电磁环网(结构) ② 环里接了电源后,潮流和保护行不行(运行)。
那"母联合上"到底算什么?——并列 vs 合环
母联合上不算电磁环网,但它确实是电网运行里要关心的事。它分两种:
- 并列运行:两台主变都从高压侧往下供,电流方向一致、总量可控。谁多供谁少供,调度心里有数。这是变电站的日常操作,完全安全(前提是短路电流校核通过)。
- 合环操作:倒闸时短时合上母联,环流、冲击电流要校核。这是运行操作,做完就解环。

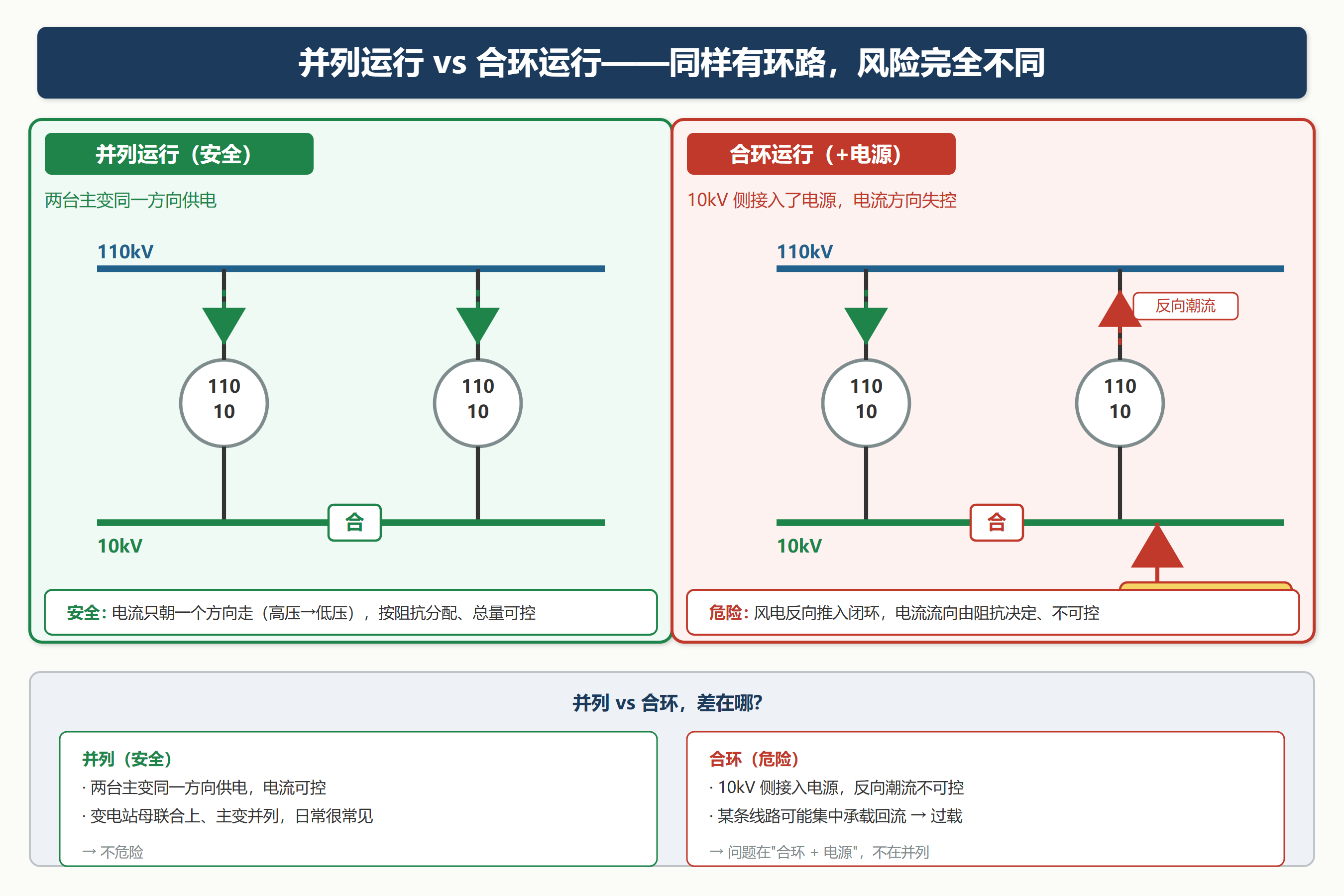

图 2|并列 vs 合环:左边电流方向一致、可控;右边 10kV 侧接入电源后,出现朝上的"反向潮流"。
那为什么绿电直连项目要特别关注?因为风电接在 10kV 侧,10kV 侧一有电源,并列/合环时的潮流就从"单向"变"可能反向":
- 反向过载:风电大发、负荷又低的时候,回流功率会集中往阻抗最小的那条线走。可能两台主变都没满载,某条 10kV 出线先过载了。
- 短路电流超标:并列/合环时故障电流由多路径同时供,可能超过开关设备遮断能力——故障切不掉,这是硬底线。
- 保护变复杂:环内故障电网侧和风电侧同时供电,保护要按双向重新整定。
- N-1 连锁:一条线跳闸,全部潮流瞬间压到另一条,可能连锁过载。
注意:这些是并列/合环运行的安全问题,不叫电磁环网。但它们同样是审查必查项——别因为"不是电磁环网"就忽略。
那绿电直连项目,到底要查什么?
分两层。第一层查网架,第二层查运行。
第一层:网架是不是电磁环网?
- 项目供电区域有没有两个电压等级的输电线路(如 110kV 线 + 10kV 线)?
- 它们是不是通过两台及以上变压器在两端相连?
- 是不是闭环?
三项都满足 → 是电磁环网,要做潮流、短路、保护专项校核。否则不是电磁环网。
第二层:并列/合环运行校核(即使不是电磁环网,也必须做)
这才是绿电直连项目落地时真正卡人的地方:
① 电源侧母线,单段还是双段? 这是最核心的一问。

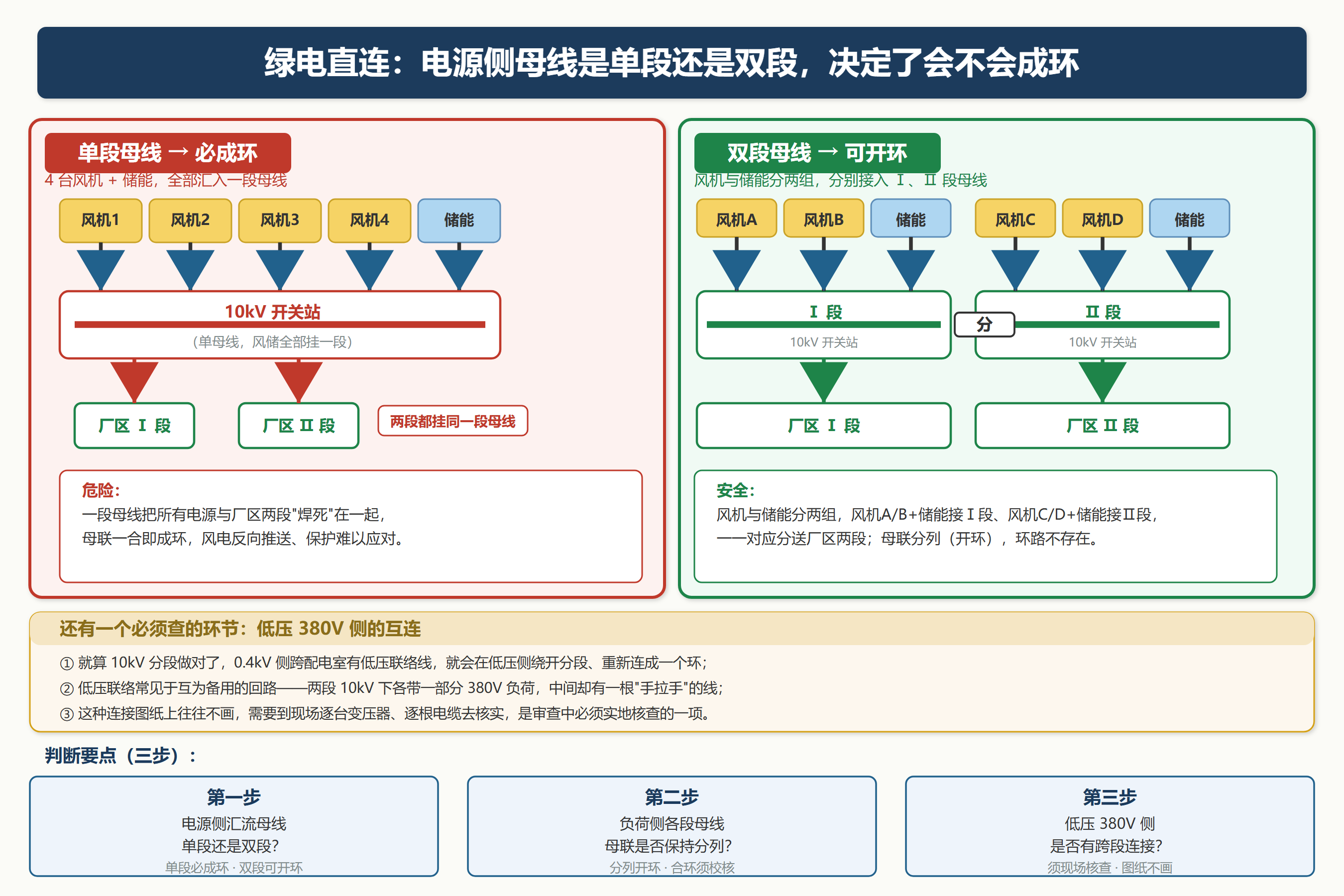

图 3|单段 vs 双段母线:单段让厂区两段"焊死"在一起,母联一合就成 10kV 合环;双段配合母联分列才能开环。
- 单段母线:所有风机、储能、全部出线挂一段。厂区再多段母线,也等于被这一根母线"焊死"连在一起。母联一合,10kV 合环就成立了。
- 双段母线:每段独立带一部分电源、独立供厂区对应的一段,具备"开环"条件。
② 负荷侧各段母线,母联能不能保持分列?
就算电源侧是双段,厂区两段母线的母联也要分列(开环)运行,只有检修/故障切换才短时合环。母联长期合着,双段也白搭。
③ 低压 380V 侧,有没有跨段的电气连接?
最容易漏的一步。就算 10kV 分段做得干干净净,如果 0.4kV 侧跨配电室之间有一根低压联络线(互为备用、"手拉手"),那环就在低压侧悄悄成立,绕开了 10kV 分段。这种连接图纸上往往不画,必须到现场逐台变压器、逐根电缆去核实。
一句实话
绿电直连的初衷很干净:隔壁建风场、专线送过来、省掉远距离输电的费用。
但电网接入从来不是"拉根线"这么简单。项目在 10kV 侧接入了电源,就多了一堆要校核的问题——短路电流、反向潮流、合环操作、保护配合。
这些问题,不是电网在故意设卡。
它背后是一个朴素的工程逻辑:电源接入的位置和方式,决定了电流能不能被控制住。而电流一旦失控,出事的不是项目方,是整个电网的兜底安全。
所以,下次看到某个绿电直连项目的接入方案卡住,别急着说"又卡在电网了"。
先分清它卡在哪一层:是网架真构成了电磁环网,还是并列/合环的运行校核没过? 两件事,别混为一谈。
以上为个人观察,不针对任何具体项目。图示意为通用电气结构,电压等级与接线方式仅作示例。
